2007年10月25日

071025 ようやく秋らしく・・・

 10月も終りに近くなり、さすがに秋らしくなってきた。今日は、晴れていても、気温が低いので、日陰では、多少肌寒い。大工さんたちも休憩時間は、日だまりを見つけて暖を取っていた。

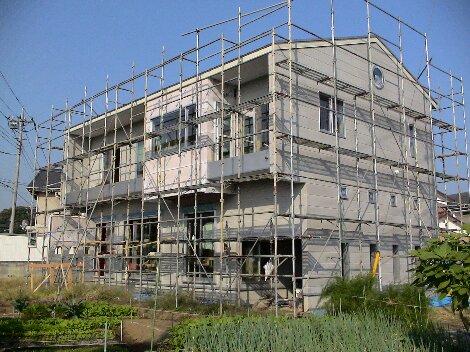

 外部工事は、ガルバリウムのスパンサイディングがとっくに張られていてよいはずだったが、なぜか駐輪場の袖壁、しかも中途半端な状態で終わっている。
 主任に聞くと、板金屋さんが一人で来て、その後、来ないから終わっていないとのこと。
 土浦、大宮の家を施工してくれたときは、間をあけることなどなかったので、体調が心配になるものの連絡しても留守電になってしまっているとか。

 大工さんは、破風を施工し、内部の工事に専念している。玄関も式台や手摺壁の下地ができあがっていた。

大工工事の靴入れも箱ができていた。

2階は、壁・天井のボード張りを行っており、赤い断熱材がそろそろ隠れ始めた。

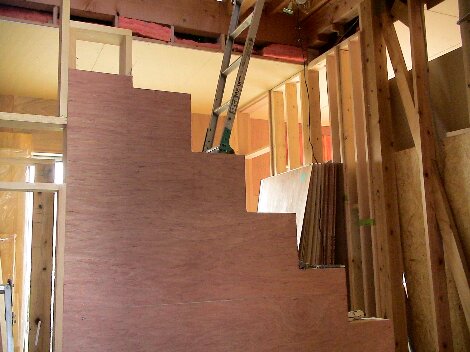

来週には、いよいよ階段の部材が到着するらしい。果たしてきれいに納まるだろうか?

posted by F at 18:31 | Comment(0) | TrackBack(0) | 日記

2007年10月19日

071019 ラムダ工事完了

 外壁のラムダ工事が無事完了となった。コーキングも終わり、あとは、スパンサイディングを残すのみである。

内部は、パット見ると進んでいないように感じたが、よく見れば、枠材が付き始めていた。窓枠やドア枠の数も多いので、大工さんも大変そうである。

2階のピーリング天井も無事張ることができ、バルコニーの軒天まで中から見ると連続性を感じられる。

来週は、どこまで進んでいるか楽しみだ。
posted by F at 00:00 | Comment(0) | TrackBack(0) | 日記

2007年10月11日

071011 外壁ラムダ工事まもなく終了-続き

 おととい現場に行ったのに、また主任からの呼び出しで、今日も現場に行くことに。今日は、玄関まわりの納まりで打合せがしたいとのこと。主任は、いろいろな取り合いで頭がいっぱいなことは理解しているが、小出しに打合せをされるとこちらの予定が狂ってしまう。

「もう少し計画性を持って欲しいんだけどねぇ」>主任!

 ということで、現場に到着すると、外壁のラムダ工事は、後一歩のところまできていた。

 今日中には、すべて張り終わりそうである。先に張られているところから、コーキングも始まっていた。

 で、問題の玄関廻りだが、大工さんを交えて打合せを行い、十数分で解決。大工さんは、すでに上がり框を設置し、床材を張り始めていた。

 せっかく現場に来たので、その他打合せが必要な事項を探したところ、ちょうど破風の材料が到着していたので、足場を登って棟梁と一緒に納まりを検討した。
 来週には、ラムダのコーキングも終了し、ガルバリウムの工事に着手できそうだ。これで、いよいよ外回りの工事が一段落となる。
posted by F at 00:00 | Comment(0) | TrackBack(0) | 日記

2007年10月09日

071009 外壁ラムダ工事まもなく終了

 今日は、あいにくの雨。先週終わる予定のラムダ工事は、東面と南面バルコニーの内側が残ってしまった。今日の天気が雨でなければ、今日中に終わっただろう。

 駐車場内部もラムダ工事が完成した。梁はこのままとし、天井にペンキを塗って仕上がりとなる。

 内部は、天井のボード張りが始まった。

 今週は、残りの外壁(ラムダ)とスパンサイディング(ガルバリウム鋼板)、破風が付けられる予定らしい。
(でも、これまでの進み方を考えると、ラムダと破風だけじゃないかなぁ・・・)

コーキングが終わり、手摺や樋が付けば、足場の解体が可能となり、あとは、内部の仕上のみとなる。
しかし、外部工事は、天候次第なので、このところの天候不順により工程管理で主任は頭をかかえていた。

明日は、旧体育の日。天気予報はあまり良くなさそうだが、天気が良くなる特異日なので、きっと天気になるだろう!
posted by F at 00:00 | Comment(0) | TrackBack(0) | 日記

2007年10月03日

071003 外壁工事

 外壁に絡む板金工事が今週初めに終わったので、外壁のラムダの施工は急ピッチで進んでいる。
西面は、ほぼ張り終わった状態である。 丸窓廻りも無事納まった。

 南面も1階はほぼ終わり、2階のバルコニー部分を残すのみとなった。

 北面も半分ほど張り終えていた。外壁のラムダ工事は、今週中に完了するとのこと。

 大工さんは、軒天を張り始めた。今回は、軒天用のピーリングを使っており、この材料が2階天井まで続くようになっている。次に現場に行ったときには、綺麗に出来上がっていることだろう。

posted by F at 00:00 | Comment(0) | TrackBack(0) | 日記
×
